Procedura przyłączenia podmiotu do sieci elektroenergetycznej

Autor

mgr inż. Maciej Zieliński
Dyrektor ds. Operacji

W jaki sposób przyłączyć się do sieci elektroenergetycznej? Procedura przyłączenia podmiotu do sieci elektroenergetycznej

Wprowadzenie

Każdy operator energetyczny posiada własną procedurę przyłączenia odbiorców do sieci energetycznej i każdy z nich jest zobowiązany do zawarcia umowy przyłączeniowej z podmiotami ubiegającymi się o przyłączenie do sieci – na zasadzie równoprawnego traktowania o ile istnieją techniczne i ekonomiczne warunki przyłączenia do sieci energetycznej.

Proces przyłączenia do sieci elektroenergetycznej

Proces przyłączenia do sieci elektroenergetycznej u operatora Stoen obejmuje wiele kroków, które zostaną poddane szczegółowej charakterystyce. Dużą wagę należy przypisać zebraniu odpowiednich dokumentów i informacji, tj. dane osobowe, dane obiektu, prognozowane zużycie energii elektrycznego oraz zapotrzebowanie na moc przed złożeniem wniosku o przyłączenie do sieci.

Wypełnienie i złożenie wniosku o przyłączenie prądu

W pierwszej kolejności należy wypełnić wniosek o przyłączenie do sieci, które są do pobrania na stronie internetowej Stoen Operator, tj. https://www.stoen.pl/pl/strona/dokumenty. Wnioskodawca wypełnia jeden wniosek o określenie warunków przyłączenia do sieci elektroenergetycznej – w zależności od wielkości napięcia znamionowego linii, tj.[1]:

  • Grupa II – Wniosek o określenie warunków przyłączenia do sieci elektroenergetycznej 110 kV,
  • Grupa III – Wniosek o określenie warunków przyłączenia do sieci elektroenergetycznej 15 kV,
  • Grupa IV – Wniosek o określenie warunków przyłączenia do sieci elektroenergetycznej 0,4 kV (powyżej 40 kW),
  • Grupa V – Wniosek o określenie warunków przyłączenia do sieci elektroenergetycznej 0,4 kV (do 40 kW),
  • Grupa VI – Wniosek o określenie tymczasowych warunków przyłączenia do sieci elektroenergetycznej.

Prawidłowe wypełnienie formularza oraz dołączenie niezbędnych dokumentów stanowi warunek konieczny rozpatrzenia wniosku przez operatora energetycznego. Wśród

[1] Stoen Operator, https://www.stoen.pl/strona/chce-przylaczyc-sie-do-sieci [dostęp: 10.07.2025]

wymaganych dokumentów należy przede wszystkim zaliczyć: oświadczenie o posiadaniu prawa do korzystania z nieruchomości, plan zabudowy na mapie geodezyjnej bądź sytuacyjno-wysokościowej z zaznaczeniem działki oraz obiektu w skali 1:500 lub 1:1000, zaś w przypadku, gdy wnioskodawca jest przedsiębiorcą – dodatkowo kopia aktualnego odpisu z rejestru, do którego wpisany jest przedsiębiorca, np. KRS bądź CEiDG oraz kopie nadania NIP i REGON. Dodatkowo – w zależności od rodzaju wniosku – schemat elektryczny jednokreskowy przyłączanych urządzeń, instalacji lub sieci, wraz z ich opisem[2]. We wniosku należy określić docelową wielkość mocy przyłączeniowej dla obiektu.

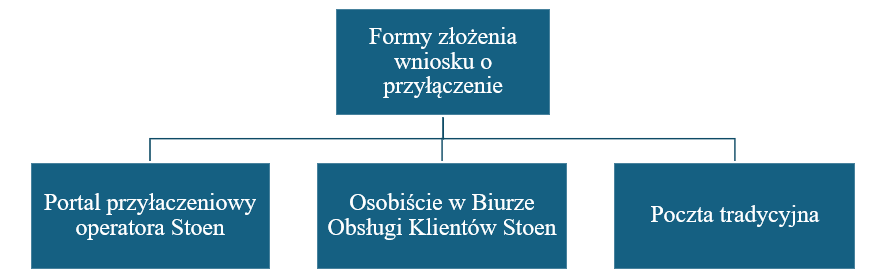

Złożenie wypełnionego wniosku jest możliwe w trojaki sposób – patrz rysunek 1. Należy wskazać we wniosku informację o drodze uzyskania informacji dotyczącej propozycji umowy o przyłączenie (tj. pocztą tradycyjną bądź elektroniczną lub odbiór osobisty w Biurze Obsługi Klientów – Dystrybucja)[3].

[2] Na podstawie: Stoen Operator, https://www.stoen.pl/pl/strona/dokumenty [dostęp: 10.07.2025].
[3] Stoen Operator, https://www.stoen.pl/strona/chce-przylaczyc-sie-do-sieci [dostęp: 10.07.2025].



Rysunek 1. Formy złożenia wniosku o przyłącze do sieci energetycznej
Źródło: opracowanie własne na podstawie: Stoen Operator, https://www.stoen.pl/strona/chce-przylaczyc-sie-do-sieci [dostęp: 10.07.2025].

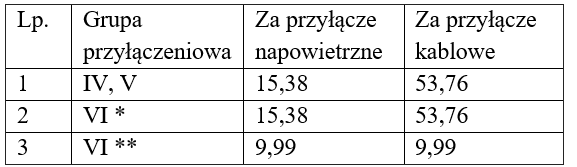

Na tym etapie należy dokonać opłaty za przyłączenie do sieci, zaś jej wysokość jest uzależniona od grupy przyłączeniowej oraz rodzaju przyłącza – patrz tabela 1.



Tabela 1. Cennik stawek opłat przyłączeniowych

Oczekiwanie na warunki przyłączenia

Czas oczekiwania na odpowiedź ze strony operatora energetycznego jest uzależniony od grupy przyłączeniowej ujętej we wniosku o przyłącze prądu i wynosi[4]:

  • do 150 dni dla II grupy przyłączeniowej,
  • do 60 dni dla III grupy przyłączeniowej,
  • do 30 dni dla IV grupy przyłączeniowej,
  • do 21 dni dla V oraz VI nN grupy przyłączeniowej,
  • do 60 dni dla VI SN grupy przyłączeniowej.

Operator energetyczny umożliwia dokonanie sprawdzenia statusu wniosku o przyłącze prądu w trybie online. Wymagane jest wejście na Portal przyłączeniowy Stoen, zaś do rejestracji wystarczy numer warunków przyłączenia oraz adres mailowy, który został podany we wniosku o określenie warunków przyłączenia.

[4] Stoen Operator, https://www.stoen.pl/strona/chce-przylaczyc-sie-do-sieci [dostęp: 10.07.2025].

Uzyskanie propozycji umowy przyłączeniowej

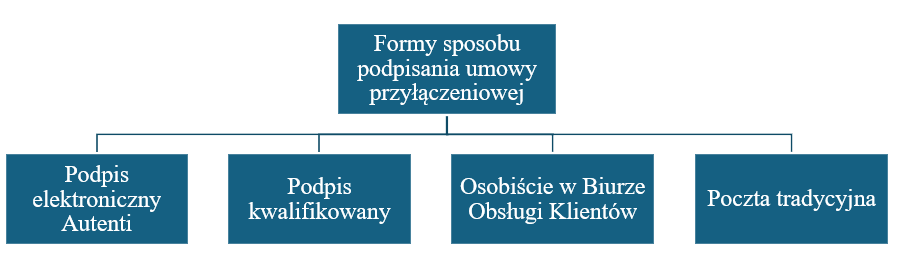

W propozycji umowy przyłączeniowej ujęty jest szczegółowy harmonogram realizacji pracy oraz wartość opłaty za przyłączenie do sieci energetycznych wyznaczonej na podstawie danych z tabeli 1. Dodatkowo w załącznikach do umowy przyłączeniowej określono zakres prac do realizacji. Propozycja umowy jest ważna na okres dwóch lat od dnia jej doręczenia do wnioskodawcy. Na rysunku 2 ujęto możliwości wyboru sposobu podpisania umowy przez klienta.



Rysunek 2. Sposób podpisania umowy o przyłącze do sieci energetycznej
Źródło: opracowanie własne na podstawie: Stoen Operator, https://www.stoen.pl/strona/chce-przylaczyc-sie-do-sieci [dostęp: 10.07.2025].

Realizacja umowy przyłączeniowej

Proces realizacji umowy przyłączeniowej jest uzależniony od rodzaju procesu oraz zakresu prac do wykonania. W odniesieniu do procesu inwestycyjnego – zakończenie realizacji procesu przyłączenia następuje, gdy Stoen przekaże wnioskodawcy informację o gotowości do przyłączenia instalacji wraz z fakturą do zapłaty – zgodnie z zapisami umowy o przyłączeniem. Dodatkowo wnioskodawca jest zobowiązany do przygotowania instalacji elektrycznej w obiekcie, jak również do podpisania umowy o świadczenie usług dystrybucji oraz umowy sprzedaży energii elektrycznej z wybranym sprzedawcą bądź zawarcia kompleksowej umowy. Wnioskodawca zobowiązany jest do zgłoszenia gotowości do załączenia w Technicznej Obsłudze Klienta, jak również uprzedniego zgłoszenia gotowości układu pomiarowego u operatora energetycznego [5]. Te same kroki dotyczą procesu bezinwestycyjnego.

Podpisanie umowy sprzedaży i dystrybucji

Tryb podpisania umowy sprzedaży i dystrybucji energii elektrycznej przez wnioskodawcę jest uzależniony do rodzaju umowy. Wnioskodawca może podpisać umowę o świadczenie usługi dystrybucji ze Stoen Operator, zaś umowę sprzedaży energii elektrycznej – z wybranym przez niego sprzedawcą energii elektrycznej. Z drugiej strony – wnioskodawca może zawrzeć ze Stoen Operator kompleksową umowę sprzedaży energii i świadczenia usług dystrybucji (jak również z wybranym przez siebie sprzedawcą). Lista przedsiębiorstw obrotu energią elektryczną znajduje się na dedykowanej dla tego celu strony internetowej Stoen Operator, tj. https://www.stoen.pl/pl/strona/lista-przedsiebiorstw-obrotu-energia.

Zgłoszenie gotowości instalacji odbiorczej

Istotnym aspektem procesu przyłączeniowego jest zgłoszenie przez wnioskodawcę gotowości instalacji odbiorczej. W tym celu należy wypełnić oraz złożyć formularz zgłoszenia gotowości instalacji odbiorczej do przyłączenia wraz z załącznikami. Formularz zgłoszenia owej gotowości w Stoen Operator zawiera pięć punktów, tj. [6]:

  • typ zgłoszenia,
  • typ umowy, na podstawie której świadczona będzie usługa dystrybucji energii elektrycznej,
  • dane zgłaszającego instalację do załączenia,
  • oświadczenia inwestora,
  • adnotacje Stoen Operator.

Obligatoryjnym elementem wniosku jest załącznik do zgłoszenia gotowości instalacji odbiorczej klienta do przyłączenia zawierający informację o miejsca przyłączenia, schematu W.L.Z.[7] i instalacji od miejsca przyłączenia, typie i wartości zabezpieczenia w miejscu

[5] Stoen Operator, https://www.stoen.pl/strona/chce-przylaczyc-sie-do-sieci [dostęp: 10.07.2025].
[6] Ibidem.
[7] Wewnętrzna Linia Zasilająca.

Czy wiesz, że świadczymy usługi

Projekty energetyczne

Projekty energetyczne

czytaj więcej >

Doradztwo energetyczne

Doradztwo energetyczne

czytaj więcej >

Sieci kablowe i napowietrzne SN i nN

Sieci kablowe i napowietrzne SN i nN

czytaj więcej >

Budownictwo elektroenergetyczne

Budownictwo elektroenergetyczne

czytaj więcej >

Zasilanie placów budów

Zasilanie placów budów

czytaj więcej >

Elektroenergetyka

Elektroenergetyka

czytaj więcej >

W zakresie

Doradztwo

Doradztwo

czytaj więcej >

Projektowanie

Projektowanie

czytaj więcej >

Wykonawstwo

Wykonawstwo

czytaj więcej >

Realizacje referencyjne

Elektroenergetyka

Elektroenergetyka

czytaj więcej >

Opinie
